Vue d'un chantier en second œuvre avec plusieurs artisans coordonnés travaillant sur différents corps de métier
Publié le 17 mai 2024

En résumé :

  • Le secret n’est pas une liste d’étapes, mais l’orchestration des dépendances et des points de friction entre les artisans.
  • La planification inversée (rétroplanning) et l’intégration des délais incompressibles (séchage, commandes) sont non négociables.
  • La validation du support entre chaque corps de métier est la meilleure assurance contre les reprises coûteuses.
  • Les temps « morts », comme le séchage de la chape, doivent être activement utilisés pour préparer les phases suivantes et gagner un temps précieux.

Les murs sont montés, le toit est posé, les fenêtres sont installées. Le plus dur semble fait, et vous voilà prêt à attaquer le second œuvre, cette phase excitante où votre maison va enfin prendre forme de l’intérieur. Spontanément, on pense qu’il suffit de suivre une liste logique : on fait passer les gaines, on pose les cloisons, on fait la chape, on carrele, puis on peint. C’est cette vision simpliste qui est souvent à l’origine des retards, des surcoûts et des crises de nerfs. Car le second œuvre n’est pas une course de relais, mais plutôt un ballet complexe où chaque danseur dépend des autres.

La plupart des guides se contentent de lister les corps d’état : plombier, électricien, plaquiste, carreleur, peintre. Ils oublient l’essentiel : le chef d’orchestre, c’est vous. Et votre rôle n’est pas de connaître la liste, mais d’anticiper les interférences. Le véritable défi n’est pas de savoir que la plomberie vient avant le Placo, mais de comprendre comment un mauvais passage de gaine peut ruiner l’isolation acoustique, ou pourquoi poser le carrelage trop tôt peut vous obliger à raboter toutes vos portes. La clé n’est pas la chronologie, mais la gestion des dépendances critiques et des points de friction.

Cet article n’est pas une simple liste de plus. En tant que conducteur de travaux, je vais vous dévoiler la méthode pour séquencer votre chantier, non pas par métier, mais par logique de « non-reprise ». Nous allons décortiquer les erreurs classiques, les oublis qui coûtent cher, et les astuces de pro pour transformer les temps morts en avantage stratégique. L’objectif : un chantier fluide, maîtrisé, et sans avoir à sortir le marteau-piqueur pour corriger une erreur d’anticipation.

Pour vous guider à travers cette orchestration complexe, cet article est structuré pour aborder chaque point de friction majeur. Vous découvrirez un plan de bataille complet, des fondations de l’organisation de votre chantier jusqu’aux astuces pour optimiser les derniers jours.

Comment organiser votre premier chantier en 5 étapes chronologiques sans stress ?

Avant même de contacter le premier artisan, le succès de votre second œuvre se joue dans la préparation. Une organisation rigoureuse est le seul rempart contre le chaos. Oubliez l’idée d’avancer au jour le jour ; vous devez devenir le stratège de votre propre projet. La première règle est d’établir un rétroplanning GANTT. Plutôt que de partir du début, partez de votre date de livraison souhaitée et remontez le temps, en intégrant chaque tâche et, surtout, ses dépendances. C’est là que les délais incompressibles entrent en jeu : une chape traditionnelle nécessite au minimum trois semaines de séchage avant de poser un revêtement. Les menuiseries sur-mesure ou la cuisine peuvent exiger 8 à 10 semaines de délai de commande. Les ignorer, c’est la garantie d’un chantier à l’arrêt pendant plusieurs semaines.

La communication est le deuxième pilier. Instaurer un brief de chantier hebdomadaire de 15 minutes chaque lundi matin avec tous les artisans présents est une pratique de pro. Il permet de synchroniser les interventions de la semaine, d’identifier les points de blocage et de s’assurer que tout le monde travaille avec les mêmes informations. Enfin, mettez en place une « checklist de réception de support » : avant que le peintre n’intervienne, il doit valider que les murs du plaquiste sont prêts (poncés, sans défauts). Ce processus de validation inter-métiers responsabilise chaque intervenant et évite les fameux « c’est pas ma faute, c’est celle de l’autre ».

L’expérience de l’autoconstruction est souvent un parcours initiatique, comme en témoignent Salomé et Kevin, qui ont documenté leur projet sur leur chaîne YouTube « Comme un pingouin dans le désert » :

C’est plus long que prévu. Nous pensions nous installer un an après le début du chantier, mais deux années ont passé. L’important est d’anticiper chaque étape et de documenter précisément les différentes phases, de la demande de permis de construire jusqu’aux finitions, en passant par l’isolation et le calcul des charges.

– Salomé et Kevin, « Comme un pingouin dans le désert »

Leur retour d’expérience le confirme : l’anticipation et la documentation sont les maîtres-mots. N’oubliez pas non plus les démarches administratives, comme la Déclaration d’Ouverture de Chantier (DOC) en mairie, qui doivent être effectuées avant le premier coup de pioche.

Comment intégrer la plomberie et l’électricité dans les cloisons sans affaiblir la structure ?

L’un des premiers points de friction majeurs du second œuvre est l’intégration des réseaux (plomberie, électricité, VMC) dans les futures cloisons. Une mauvaise coordination à ce stade peut avoir des conséquences désastreuses : affaiblissement de la structure, mauvaise isolation phonique, ou pire, l’impossibilité de passer les gaines une fois les cloisons fermées. L’erreur classique est de laisser chaque artisan faire ses propres saignées dans les murs ou les cloisons, sans vision d’ensemble. Le résultat est un gruyère structurel et thermique.

La solution professionnelle réside dans la planification et l’utilisation de systèmes dédiés. L’idéal est de travailler sur la base d’un plan de réservation croisé, validé par l’électricien, le plombier et le plaquiste avant même de monter la première ossature. Ce plan définit précisément où chaque gaine et chaque tuyau passera. L’utilisation d’ossatures métalliques avec des montants pré-percés en usine, conformes aux DTU (Documents Techniques Unifiés), est une excellente pratique. Elle permet de faire passer les gaines horizontalement sans avoir à percer soi-même les montants, ce qui préserve leur intégrité structurelle.

Pour les cloisons séparatives ou les murs donnant sur l’extérieur, le doublage sur ossature est une solution très efficace. Il crée un vide technique entre le mur porteur et la plaque de plâtre, idéal pour faire circuler les réseaux sans jamais percer ou tasser l’isolant. Cela garantit une performance thermique et acoustique optimale. Enfin, pour les concentrations importantes de réseaux (près d’un tableau électrique ou d’une salle de bain), la création d’une gaine technique dédiée est la solution la plus propre et la plus facile à maintenir sur le long terme.

Le choix de la solution dépend de plusieurs facteurs, notamment le budget, la place disponible et le niveau de performance attendu. Pour y voir plus clair, une analyse comparative des solutions d’intégration est souvent utile.

Comparaison des solutions d’intégration des réseaux dans les cloisons
Solution Avantages Inconvénients Coût relatif
Ossature métallique avec passages pré-percés Maintien de l’intégrité structurelle, conformité DTU Nécessite planification précise Moyen
Doublage sur ossature Permet passage des gaines sans détériorer l’isolant Perte d’espace habitable Élevé
Gaine technique dédiée Regroupement des réseaux, maintenance facilitée Emprise au sol importante Moyen à élevé

Checklist de validation : intégrer les réseaux sans affaiblir les cloisons

  1. Plan de réservation : Établir un plan croisé avec tous les corps de métier avant le début des travaux.
  2. Ossatures conformes : Utiliser des ossatures métalliques avec montants pré-percés conformes aux DTU.
  3. Étanchéité à l’air : Installer des boîtiers d’étanchéité à l’air pour tous les passages électriques dans l’enveloppe isolante.
  4. Anti-vibration : Prévoir des manchons souples entre les équipements (ex: VMC) et les conduits pour limiter la transmission des bruits.
  5. Validation finale : Valider visuellement tous les passages de réseaux avant d’autoriser la fermeture des cloisons.

Placo hydrofuge ou standard : lequel privilégier pour une buanderie mal ventilée ?

La question semble simple, mais elle cache un piège classique. Dans une pièce d’eau comme une buanderie, une salle de bain ou une cuisine, l’instinct est de se tourner vers la plaque de plâtre hydrofuge (type H1), reconnaissable à sa couleur verte. C’est une excellente pratique : ce type de plaque est spécialement traité pour résister à l’humidité ambiante et éviter le développement de moisissures. Pour une buanderie où une machine à laver et potentiellement un sèche-linge génèrent beaucoup de vapeur d’eau, l’utilisation de Placo hydrofuge est non seulement recommandée, mais indispensable pour la pérennité de l’ouvrage.

Cependant, se contenter de poser du Placo hydrofuge dans une pièce « mal ventilée » revient à mettre un pansement sur une jambe de bois. Le matériau résistera mieux, mais le problème de fond – l’excès d’humidité – demeurera. Cela entraînera de la condensation sur les points froids (fenêtres, murs), des odeurs de moisi et une dégradation de la qualité de l’air intérieur. La véritable question n’est pas seulement le choix du matériau, mais la gestion de la ventilation.

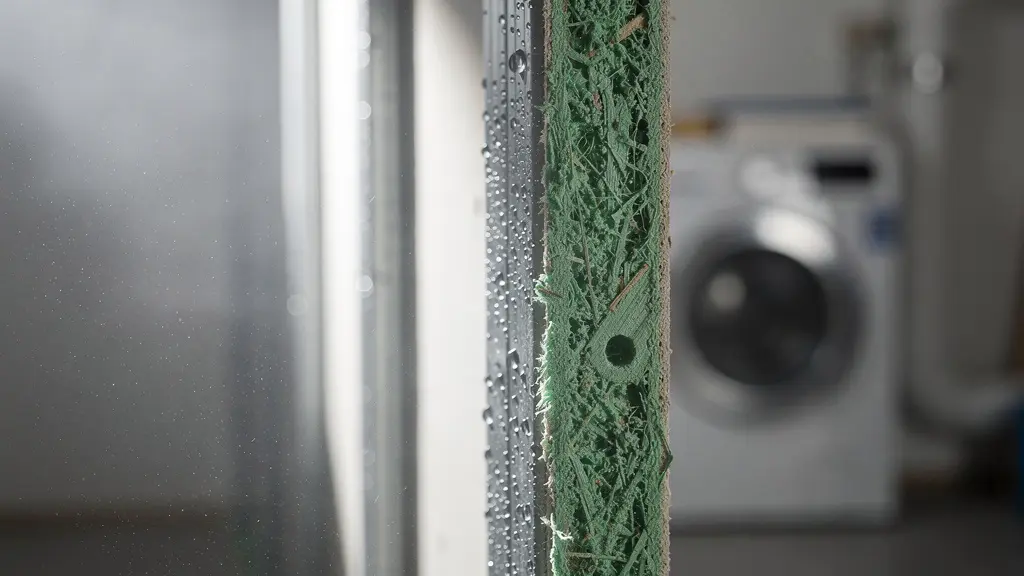

Installation de plaques de plâtre hydrofuges dans une buanderie avec système de ventilation

Comme le souligne un expert en rénovation dans le Guide de la rénovation énergétique, le débat est souvent mal posé :

Au-delà du Placo, la vraie question est la ventilation : l’arrêté français de 1982 sur l’aération des logements rend la VMC non négociable.

– Expert en rénovation, Guide de la rénovation énergétique

Cette remarque est cruciale. La réglementation française impose une ventilation générale et permanente dans les logements neufs, et son installation est fortement recommandée en rénovation. Dans une buanderie, même petite, il est impératif de prévoir une bouche d’extraction reliée à une VMC (Ventilation Mécanique Contrôlée). C’est elle qui évacuera l’air vicié et chargé d’humidité, assurant un environnement sain. Le Placo hydrofuge est donc la deuxième ligne de défense, pas la solution miracle. La combinaison gagnante est : VMC efficace + Placo hydrofuge.

L’oubli classique dans l’isolation des combles qui crée des ponts thermiques irréversibles

L’isolation des combles est l’un des postes les plus rentables en rénovation énergétique. C’est aussi l’un de ceux où les « petits » oublis peuvent anéantir une grande partie des bénéfices. On se concentre sur l’épaisseur de l’isolant (laine de roche, ouate de cellulose…), mais on néglige les points de rupture de l’enveloppe isolante. Le principal coupable est le pont thermique, une zone où la barrière isolante est interrompue, laissant le froid (ou la chaleur) s’infiltrer.

L’oubli le plus classique et le plus dommageable se situe au niveau de la jonction entre l’isolation des murs et celle de la toiture. Souvent, l’isolant des combles est simplement posé au sol, s’arrêtant à quelques centimètres du mur extérieur. Cet interstice, même minime, crée un pont thermique majeur sur tout le périmètre de la maison. Pour l’éviter, il faut s’assurer que l’isolant des combles recouvre bien le haut du mur et soit en continuité avec l’isolation de celui-ci. Les tests d’étanchéité à l’air, obligatoires dans le cadre de la norme RE2020, révèlent systématiquement ces défauts. Une rénovation globale traitant ces points critiques peut générer selon une étude d’Effy entre 55% et 80% d’économies d’énergie, ce qui montre l’importance de ces détails.

Un autre point faible souvent sous-estimé est la trappe de visite des combles. Une simple trappe en bois non isolée agit comme un véritable radiateur en hiver (ou un trou dans l’isolation). Il est impératif d’installer une trappe de visite isolée et étanche, dotée d’un joint périphérique, pour maintenir l’intégrité de l’enveloppe. Enfin, un dernier point de friction concerne l’électricité : ne percez jamais le pare-vapeur pour installer des spots ou passer des gaines. Utilisez systématiquement des boîtiers d’étanchéité à l’air spécifiques qui se montent autour des spots pour préserver la continuité du pare-vapeur. C’est un petit investissement qui préserve la performance de toute votre isolation.

Comment réduire les bruits de voisinage de 50% grâce au doublage technique ?

Les nuisances sonores sont un fléau majeur en habitat collectif. Selon le centre français du bruit, près de 2/3 des Français se disent gênés par le bruit à leur domicile. Qu’il s’agisse de bruits aériens (conversations, télévision) ou de bruits d’impact (pas, objets qui tombent), la solution la plus efficace en rénovation est la création d’un doublage acoustique désolidarisé du mur existant. Le principe est celui de la « boîte dans la boîte », basé sur la loi physique masse-ressort-masse.

Le principe est simple à comprendre : – Masse 1 : Le mur existant. – Ressort : Un vide d’air rempli d’un isolant fibreux (comme la laine de roche ou de bois), qui va absorber et amortir les ondes sonores. – Masse 2 : Une nouvelle cloison, constituée d’une ou deux plaques de plâtre (idéalement des plaques « phoniques » spécifiques), montée sur une ossature métallique désolidarisée du mur d’origine grâce à des suspentes et appuis antivibratiles.

Cette combinaison est redoutablement efficace. L’onde sonore frappe le mur, perd de l’énergie, est absorbée par l’isolant fibreux, puis doit encore traverser la nouvelle cloison. Chaque couche affaiblit le bruit. Une solution simple avec une plaque de plâtre phonique et une laine de roche peut déjà apporter un gain de 15 à 20 décibels (dB), ce qui correspond à une division par quatre de la sensation de bruit. Les systèmes les plus performants, avec double plaque et suspentes antivibratiles, peuvent atteindre une réduction de 25 à 35 dB, soit une sensation de bruit divisée par 8 ou plus.

Coupe technique d'un doublage acoustique montrant le principe masse-ressort-masse avec isolant fibreux

Le choix de la solution dépend de l’intensité de la nuisance, du budget et de l’épaisseur que vous êtes prêt à « perdre ». Un doublage performant mesure entre 10 et 15 cm d’épaisseur. C’est un compromis à faire pour retrouver la tranquillité.

Pour vous aider à choisir, voici un aperçu des performances et des coûts associés, basés sur des données comparatives du secteur de la rénovation.

Performance acoustique des solutions de doublage
Solution Réduction en dB Coût au m² Épaisseur
Placo Phonique + laine de roche 15-20 dB 45-60€ 7-10 cm
Double plaque + suspentes antivibratiles 25-35 dB 80-120€ 10-15 cm
Doublage avec isolant bio-sourcé 20-30 dB 70-100€ 8-12 cm

Pourquoi poser le carrelage avant les portes intérieures est souvent une mauvaise idée ?

Voici un exemple parfait de dépendance critique qui, si elle est mal gérée, mène tout droit à la case « reprise coûteuse ». Dans l’esprit de beaucoup, le sol est une finition qui doit être parfaite avant de poser quoi que ce soit dessus. On se dit donc qu’il faut poser le carrelage, faire les joints, bien nettoyer, puis installer les portes intérieures. C’est une erreur de séquençage qui peut avoir deux conséquences fâcheuses.

Premièrement, le problème de la hauteur. Les blocs-portes ont des dimensions standard. Si vous posez votre carrelage (qui, avec la colle, ajoute 1 à 1,5 cm d’épaisseur) avant la porte, vous risquez de ne plus avoir assez de jeu sous la porte. Résultat : la porte frotte sur le carrelage. Vous n’aurez alors que deux options, toutes deux mauvaises : raboter le bas de votre porte neuve (un carnage sur une porte laquée ou décorée) ou, pire, casser le carrelage au niveau du seuil. L’ordre correct est de poser les huisseries (le cadre de la porte), puis de venir poser le carrelage « à fleur » du cadre. La porte elle-même est ensuite installée et ajustée en hauteur par rapport au sol fini.

Deuxièmement, le risque de dégradation. Un carrelage neuf est fragile, surtout ses joints. L’installation d’un bloc-porte est une opération qui nécessite de manipuler des charges lourdes, des outils… Le risque de faire tomber un marteau, de rayer un carreau en déplaçant le cadre ou de tacher les joints frais est immense. Il est bien plus judicieux de poser le carrelage une fois que les travaux les plus « lourds » de la pièce sont terminés. Cela nécessite bien sûr une protection minutieuse, mais le risque est moindre. Comme le met en avant une analyse sur la coordination des corps de métier, la temporalité est cruciale pour éviter les reprises. Chaque tâche doit être effectuée au moment où elle génère le moins de risques pour les ouvrages déjà réalisés.

Comment moderniser un appartement des années 80 sans exploser le budget ?

La rénovation d’un appartement ancien, typiquement des années 70 ou 80, présente un défi particulier : comment obtenir un impact visuel maximal avec un budget contraint ? Les coûts peuvent vite s’envoler, avec des estimations allant, selon l’ampleur des travaux, de 150€ à plus de 1600€ par m². La clé n’est pas de tout refaire, mais d’appliquer une stratégie de « zoning budgétaire » : concentrer l’investissement sur les postes à forte valeur perçue et opter pour des solutions de rafraîchissement intelligentes ailleurs.

L’erreur classique est de vouloir tout changer uniformément. Or, toutes les pièces n’ont pas le même impact. La cuisine et la salle de bain sont les deux espaces où la modernisation est la plus visible et la plus valorisante. C’est là que le budget principal doit être alloué : un nouveau plan de travail, une crédence tendance, le remplacement d’un vieil évier ou d’une baignoire par une douche à l’italienne transforment immédiatement la perception du logement. Pour le reste, des solutions plus économiques existent.

Étude de Cas : Stratégie de rénovation économique d’un appartement ancien

Pour un budget de 20 000€ dans un appartement de 100m², une approche ciblée s’est avérée payante. Plutôt que de remplacer tous les sols, l’investissement s’est concentré sur la rénovation de 40m² de parquet existant par ponçage et vitrification, et le remplacement partiel du carrelage daté dans la cuisine et l’entrée (60m²). Les murs, plafonds et portes (souvent sombres dans ces appartements) ont reçu une peinture complète en blanc ou couleur claire, ce qui a radicalement augmenté la luminosité pour un coût modéré. Cette approche de « zoning budgétaire » a permis de concentrer l’effort financier sur les pièces à forte valeur perçue tout en rafraîchissant l’ensemble.

Cette stratégie montre bien la voie. Plutôt que de casser un vieux carrelage en bon état mais démodé, pourquoi ne pas le recouvrir avec un sol vinyle clipsable, plus rapide et moins cher à poser ? Au lieu de changer toutes les portes, une bonne couche de peinture peut faire des miracles. Le home staging est une source d’inspiration précieuse : il s’agit de dépersonnaliser, d’éclaircir et de réparer ce qui est visible, plutôt que de se lancer dans une rénovation structurelle lourde. Cette approche permet de transformer un appartement avec un budget maîtrisé, en se concentrant sur ce que l’œil voit en premier.

À retenir

  • La chronologie du second œuvre n’est pas linéaire mais un réseau de dépendances. La clé est d’anticiper les conflits entre les corps de métier.
  • La communication est l’outil le plus puissant : un brief de chantier hebdomadaire et des checklists de validation entre artisans préviennent 80% des reprises.
  • Les temps « morts » comme le séchage de la chape ne sont pas une perte de temps, mais une opportunité stratégique pour préparer les étapes suivantes et avancer sur d’autres postes.

Comment préparer la phase suivante pendant que la chape sèche pour gagner 1 semaine ?

Le temps de séchage de la chape est l’un des « temps morts » les plus longs et les plus frustrants d’un chantier. Pendant trois semaines au minimum, impossible de poser le carrelage, le parquet ou tout autre revêtement de sol. Beaucoup de propriétaires voient cette période comme une pause forcée. Pour un conducteur de travaux, c’est une opportunité en or. C’est le moment idéal pour avancer sur toutes les tâches qui ne nécessitent pas d’intervenir sur les sols fraîchement coulés. Une bonne optimisation de cette période peut vous faire gagner une semaine, voire plus, sur le planning global.

La première chose à faire est de transformer une autre zone (le garage, un sous-sol, voire une pièce déjà sèche) en atelier temporaire. C’est l’endroit parfait pour pré-assembler les caissons de cuisine et les meubles en kit. Lorsque la chape sera sèche, ils seront prêts à être posés, vous faisant économiser plusieurs jours de montage. De même, c’est le moment idéal pour pré-peindre les portes, les plinthes et autres menuiseries. Peindre ces éléments à plat sur des tréteaux est bien plus facile et rapide que de le faire une fois qu’ils sont en place.

Cette période est aussi cruciale pour la partie administrative et logistique. C’est maintenant qu’il faut prendre les rendez-vous avec ENEDIS pour le raccordement définitif et le CONSUEL pour l’attestation de conformité électrique. Ces démarches ont souvent plusieurs semaines de délai. En les anticipant, vous vous assurez d’avoir le courant le jour J. Enfin, profitez-en pour effectuer les mesures finales au millimètre près pour les commandes sur-mesure (plan de travail, crédence, miroir de salle de bain) et pour préparer les protections de sol (bâches, cartons) qui seront déployées immédiatement après le ponçage de la chape, juste avant l’intervention des peintres.

Plan d’action : que faire pendant le séchage de la chape ?

  1. Pré-assembler les caissons de cuisine et meubles dans une zone non affectée.
  2. Pré-peindre les portes et les plinthes dans le garage ou un autre espace disponible.
  3. Planifier les rendez-vous critiques (ENEDIS, CONSUEL) dont les délais sont longs.
  4. Effectuer les mesures finales au millimètre pour les dernières commandes sur-mesure.
  5. Pré-découper les protections de sol pour un déploiement immédiat après le ponçage.

Vous avez maintenant toutes les cartes en main, non pas pour suivre une recette, mais pour devenir le véritable chef d’orchestre de votre second œuvre. Ce guide est votre meilleure checklist pour anticiper, communiquer et coordonner. Pour mettre en pratique ces conseils, la prochaine étape consiste à adapter ce plan de bataille à votre projet spécifique et à ouvrir le dialogue avec vos artisans sur ces points de validation cruciaux.

Rédigé par Hervé Boulanger, Artisan polyvalent et ancien Compagnon du Devoir avec 35 ans d'expérience sur les chantiers de rénovation, expert en second œuvre et finitions.
