Un projet d’extension transforme une maison, mais aussi le quotidien de ceux qui le portent. Entre les promesses commerciales et la réalité du chantier, l’écart se mesure souvent en milliers d’euros et en mois de retard. La différence ? Une poignée de questions posées au bon moment, aux bons interlocuteurs. Pas des interrogations théoriques, mais des vérifications concrètes qui évitent les découvertes coûteuses une fois le terrassier parti. Ces questions structurent quatre dimensions : technique (votre sol, vos murs), administrative (permis, délais), budgétaire (au-delà du prix au m²) et organisationnelle (le chantier au quotidien). Comprendre cette cartographie avant le premier devis détermine la fluidité du projet.

Votre plan d’action avant extension en 6 priorités

  • Vérifier faisabilité technique (sol, structure, réseaux) avant tout engagement financier
  • Identifier régime administratif applicable (permis, déclaration) selon surface et PLU local
  • Chiffrer budget réaliste incluant postes cachés (raccordements, études, assurances, imprévus)
  • Questionner mode de pilotage projet (solo, maître d’œuvre, réseau accompagnement)
  • Anticiper impact chantier sur quotidien (accès, nuisances, durée, organisation familiale)
  • Sécuriser contractuellement délais, garanties et gestion aléas

Ce que personne ne vous dit avant de signer : la cartographie complète de votre projet

Les professionnels du bâtiment constatent régulièrement la même dynamique : les porteurs de projet se focalisent sur le prix au m² et le rendu final, mais négligent la préparation structurelle. Résultat : des frictions évitables à chaque phase. Pour contourner ce piège, la méthode la plus robuste consiste à aborder le projet selon quatre axes distincts, chacun nécessitant des questions spécifiques à poser aux bons interlocuteurs, au bon moment.

L’axe technique interroge la faisabilité physique : votre sol peut-il supporter l’extension ? Les réseaux enterrés passent-ils sous la zone de construction ? La structure existante est-elle compatible avec l’ajout ? Ces vérifications relèvent du bureau d’études structure ou du géotechnicien. L’axe administratif clarifie le cadre réglementaire, encadré par les règles de Service-Public.fr : faut-il un permis de construire pour 20 m² ou une déclaration préalable ? L’article R423-24 du Code de l’urbanisme fixe un délai d’un mois pour la déclaration, porté à deux mois selon les cas.

L’axe budgétaire révèle les postes cachés : raccordements, assurance dommages-ouvrage, honoraires de maîtrise d’œuvre, provision pour imprévus. Chiffrer ces éléments dès l’amont évite les dépassements brutaux. L’axe quotidien anticipe l’impact humain : organisation familiale pendant les travaux, nuisances (bruit, poussière), contraintes logistiques d’accès au chantier.

Pour structurer cette phase sans multiplier les interlocuteurs, de nombreux porteurs de projets se tournent vers des réseaux d’accompagnement professionnels en suivant ce lien, qui centralisent diagnostic, devis et suivi. Cette approche réduit les oublis et fluidifie la coordination.

Les 4 axes de questionnement structurants pour votre projet
Axe Questions essentielles souvent oubliées Risques si non posées Qui consulter Quand poser
Technique Nature sol, capacité portante, réseaux enterrés, mitoyenneté Surcoût fondations (+8k-12k€), retard +6 sem Bureau études structure, géotechnicien Avant-projet (semaine 1-2)
Administratif Seuil permis vs déclaration, délais instruction, recours tiers possibles Blocage administratif, annulation projet Service urbanisme mairie, CAUE Avant devis (semaine 2-3)
Budget Postes cachés (raccordements, DO, MOE), provision imprévus, TVA applicable Dépassement 25-35 %, abandon chantier Artisans (devis détaillés), assureur Phase devis (semaine 3-5)
Quotidien Accès chantier, stockage, nuisances, durée réelle, organisation familiale Tensions familiales, surcoûts logistiques Artisan pilote, voisinage Avant signature (semaine 5-6)

Cette matrice permet de prioriser les vérifications selon l’avancement. Chaque question oubliée finit par ressurgir sous forme de problème coûteux.

Votre terrain et vos murs peuvent-ils supporter l’agrandissement ?

La dimension technique reste la plus sous-estimée, alors qu’elle conditionne la faisabilité. Première interrogation : quelle est la nature du sol et sa capacité portante ? Un terrain argileux ou un ancien remblai exigent des fondations renforcées, dont le coût peut représenter 15 à 20 % du budget total. L’étude géotechnique élimine cette incertitude pour un investissement estimé entre 800 et 1 500 euros selon les retours du marché professionnel 2025.

Vérifier la capacité portante du sol évite les surcoûts structurels.

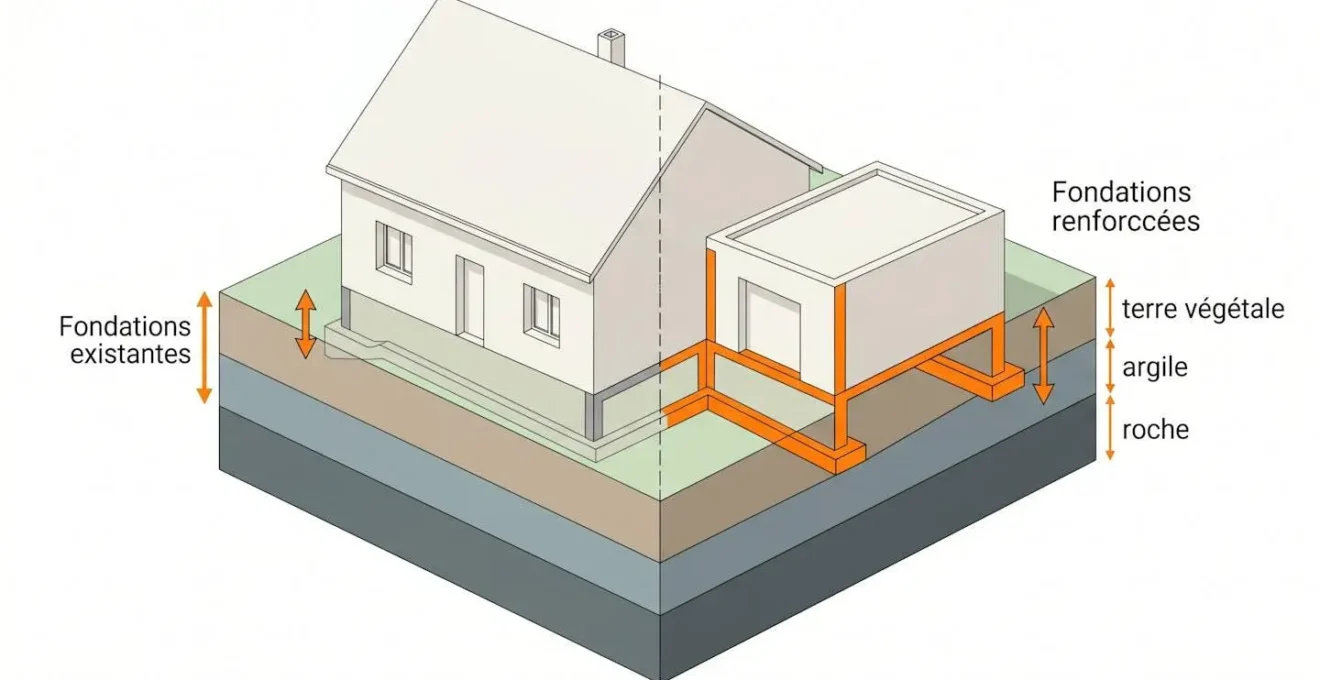

Fondations sous-dimensionnées : le surcoût invisible découvert trop tard

Les retours de bureaux d’études structure montrent qu’entre 15 et 20 % des projets d’extension découvrent en phase chantier un besoin de fondations renforcées non anticipé. Cause : absence de question sur la nature du sol et capacité portante lors de l’avant-projet. Impact moyen constaté : surcoût de 8 000 à 12 000 € et retard de 6 semaines (source : retours marché professionnels et associations consommateurs).

Deuxième vérification : les réseaux enterrés existants. Eau, gaz, électricité, assainissement traversent parfois la zone d’emprise. Leur déplacement génère coûts et délais variables. Troisième point : l’état de la structure existante. Une charpente fragilisée ou des murs fissurés compromettent la liaison entre ancien et nouveau bâti. Comme le rappelle le Flop 10 de sinistralité bâtiment AQC 2025, l’étanchéité à l’eau représente 61 % des désordres décennaux, pathologie amplifiée quand l’interface extension est mal traitée.

Combien prévoir réellement, au-delà du prix au m² affiché

Le prix au m² annoncé constitue rarement le coût final. Les postes annexes alourdissent la facture de 25 à 35 %. Première ligne cachée : les raccordements aux réseaux. Selon la distance entre l’extension et les arrivées existantes, le coût varie de quelques centaines à plusieurs milliers d’euros. Deuxième poste : l’assurance dommages-ouvrage, obligatoire, qui représente généralement 2 à 4 % du montant total selon les barèmes assureurs 2025 et garantit le préfinancement des réparations en cas de sinistre grave.

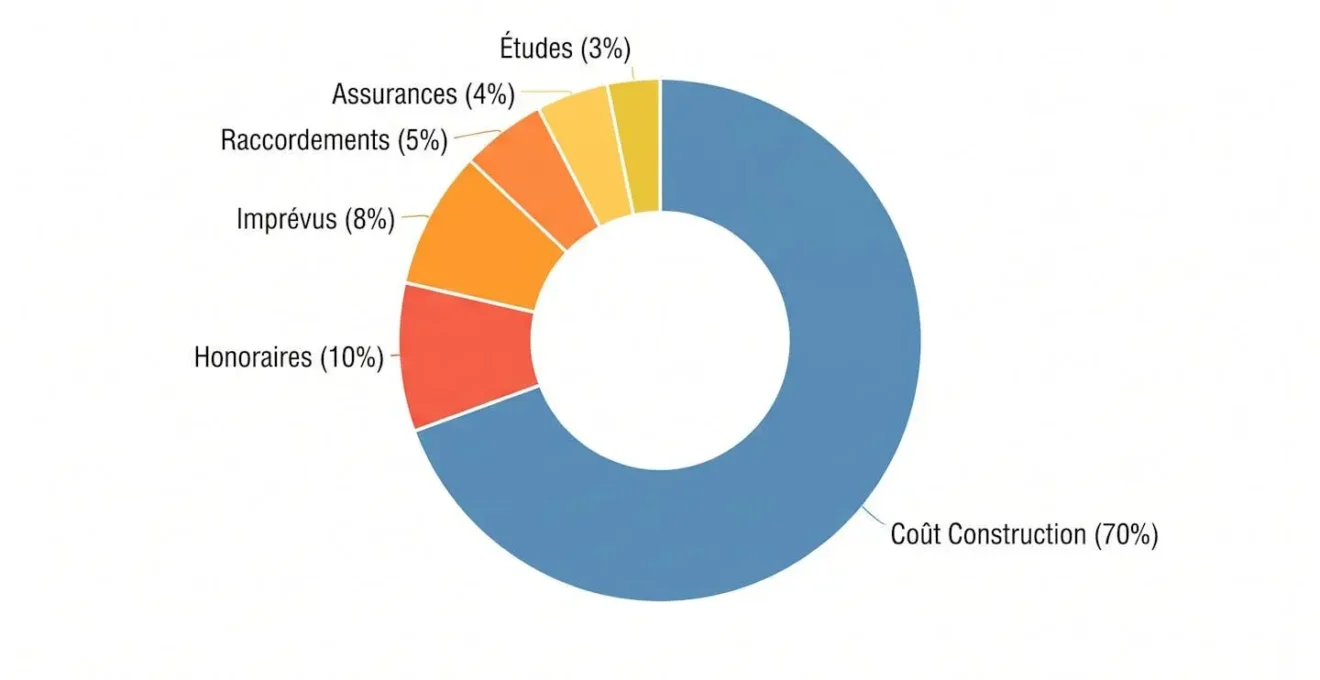

Les postes cachés alourdissent le budget au-delà du prix affiché.



Troisième élément : les honoraires de maîtrise d’œuvre pour piloter le projet. Ces honoraires oscillent entre 8 et 12 % du montant des travaux selon les pratiques professionnelles constatées en 2025, mais sécurisent délais, budget et qualité. Quatrième ligne : la provision pour imprévus, recommandée à hauteur de 10 à 15 % du budget initial selon les bonnes pratiques du secteur. Cette marge absorbe les découvertes de chantier sans remettre en cause la viabilité. Consulter un budget pour un agrandissement de 20m² détaillé permet de confronter vos hypothèses au marché 2025.

Questions budget à poser à chaque artisan

  • Le prix au m² inclut-il les raccordements ?

  • Les finitions sont-elles comprises ?

  • Une étude géotechnique est-elle prévue ? Si non, qui assume le risque fondations ?

  • L’assurance dommages-ouvrage est-elle incluse ?

Les 3 erreurs qui transforment un chantier de 6 mois en calvaire de 18 mois

Les retours d’expérience des maîtres d’œuvre convergent : la majorité des dérives de planning proviennent de trois négligences récurrentes, toutes évitables par des questions posées en amont.

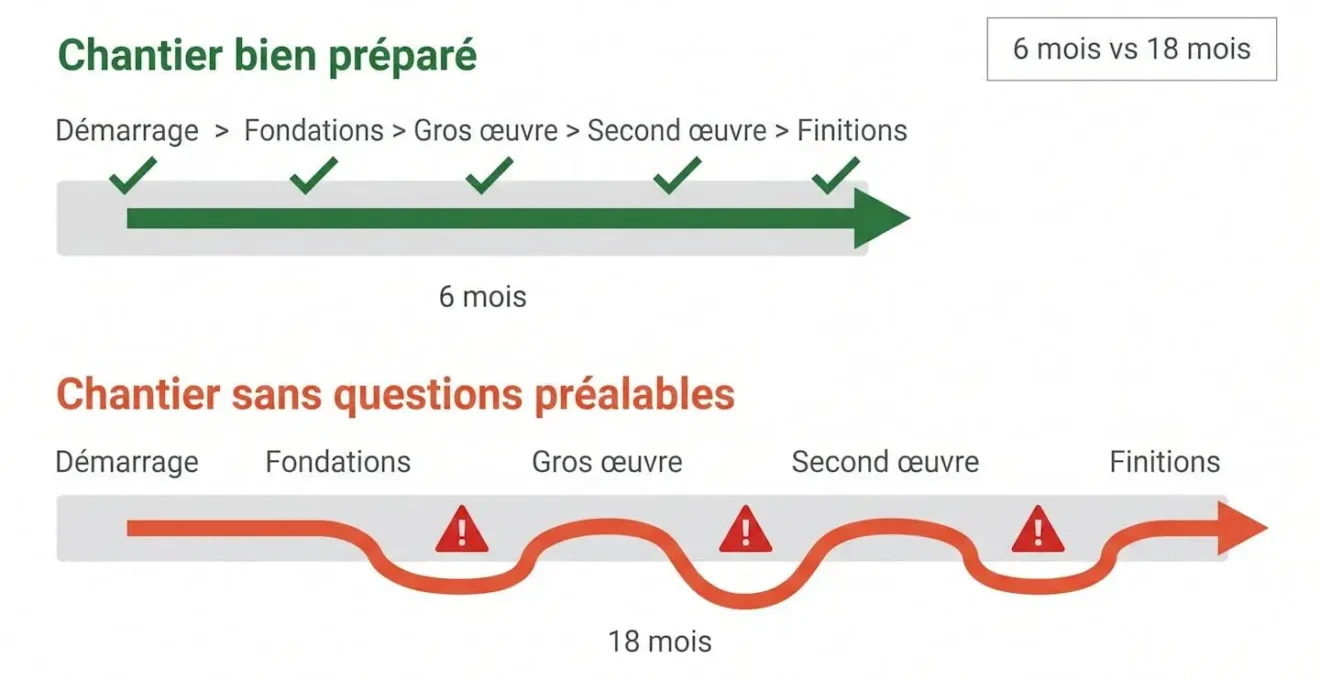

Poser les bonnes questions en amont raccourcit drastiquement la durée chantier.



3 négligences qui dérèglent le planning
  1. Oublier de vérifier l’accès chantier

    Le jour du démarrage, les engins ne peuvent accéder au fond du jardin. Solution imposée : manutention manuelle, augmentation du coût de 15 % et tensions avec le voisinage. Question oubliée : « Quels engins sont nécessaires et quel accès requis ? » La visite terrain avec l’artisan avant signature élimine cette surprise.

  2. Absence de planning détaillé contractualisé

    Le flou sur la durée laisse le chantier s’étirer sans levier. Question manquante : « Quel planning détaillé avec jalons validés ? Quelles pénalités retard ? » Exiger un planning Gantt intégré au contrat, assorti d’une clause de pénalités chiffrée, responsabilise tous les intervenants.

  3. Ne pas contractualiser la gestion des imprévus

    Chaque découverte déclenche une renégociation conflictuelle. Question absente : « Comment sont gérés les imprévus ? Qui décide ? Quel plafond ? » La solution : inscrire une clause « provision imprévus » contractuelle de 10 à 15 % du budget, avec validation conjointe avant tout engagement. Certains optent pour un contrat clés en main au bon prix intégrant jalons, pénalités et plafonnement des aléas.

Vos doutes fréquents sur la phase questionnement
Quand dois-je poser ces questions : avant ou après les premiers devis ?

Idéalement en deux temps : questions techniques et administratives AVANT de demander des devis (pour valider faisabilité et cadrer périmètre), puis questions budget et contractuelles PENDANT la phase devis pour affiner et comparer les propositions.

Qui peut m’aider à répondre aux questions techniques que je ne comprends pas ?

Le service urbanisme de votre mairie (gratuit) pour l’aspect réglementaire, le CAUE de votre département (conseil architecture gratuit), et si budget le permet un maître d’œuvre indépendant ou bureau d’études pour diagnostic technique préalable.

Faut-il poser les mêmes questions à tous les artisans ?

Oui, absolument. Poser la même grille de questions garantit des devis comparables et révèle les différences d’approche (ce qui est inclus ou non, hypothèses retenues). C’est le seul moyen d’éviter les comparaisons entre éléments incomparables.

Les projets les mieux préparés ont investi du temps dans le questionnement structuré. Cette cartographie en quatre axes transforme un projet flou en trajectoire maîtrisée. Les questions posées aujourd’hui éliminent les frictions de demain : surcoût de fondations évité par une étude géotechnique, retard de permis anticipé par une consultation PLU, dépassement budgétaire contenu par la contractualisation des imprévus.

Les dépassements de délais et budget trouvent leur origine dans des vérifications omises en amont. La différence entre un chantier de 6 mois et une dérive de 18 mois tient à quelques questions oubliées. Votre première action : choisir votre mode de pilotage (seul ou via un réseau centralisant diagnostic, coordination et garanties).

Votre checklist de démarrage immédiat

  • Consulter le service urbanisme pour connaître le régime applicable

  • Demander 2-3 devis avec la même grille de questions budgétaires

  • Vérifier l’accès chantier lors d’une visite terrain commune

  • Exiger un planning détaillé avec clause de pénalités retard
Rédigé par Julien Perrot, rédacteur web et éditeur de contenu spécialisé dans l'habitat, la rénovation et l'extension, s'attachant à décrypter les réglementations, croiser les retours de professionnels du bâtiment et synthétiser les bonnes pratiques pour offrir des guides pratiques, neutres et actionnables aux porteurs de projets.
