Publié le 15 mars 2024

En résumé :

  • Anticipez les points bloquants en amont (étude de sol, insertion paysagère) pour éviter les surcoûts.
  • Focalisez vos visites sur les « points de non-retour » critiques, comme le ferraillage des fondations.
  • Utilisez les leviers du contrat CCMI : pénalités de retard et consignation des 5% du solde.
  • Documentez tout : des réserves précises et des photos datées sont vos meilleures protections.

Le rêve d’une maison neuve, dessinée selon vos désirs, est une aventure excitante. Mais ce rêve peut vite se transformer en source d’angoisse à la simple évocation des mots « malfaçons », « retards » et « surcoûts ». Beaucoup vous conseilleront de « visiter régulièrement le chantier » ou de « bien communiquer avec le constructeur ». Si ces conseils partent d’une bonne intention, ils sont souvent insuffisants car ils vous laissent dans un rôle de spectateur passif.

En tant que maître d’ouvrage, vous n’êtes pas un simple visiteur. La véritable tranquillité d’esprit ne vient pas d’une présence constante sur le terrain, mais d’une stratégie de contrôle ciblée. La clé est de comprendre les quelques moments critiques – les fameux « points de non-retour » – où votre vigilance a un impact maximal. Il s’agit de passer d’une surveillance anxieuse à un pilotage éclairé, en utilisant les outils et les leviers que votre Contrat de Construction de Maison Individuelle (CCMI) met à votre disposition.

Cet article n’est pas une simple liste de conseils. C’est un plan de bataille, structuré comme le ferait un conducteur de travaux. Nous allons voir ensemble comment transformer chaque étape, des fondations à la remise des clés, en une opportunité de sécuriser votre projet, votre budget et votre sommeil.

Pourquoi le décapage de la terre végétale est crucial pour votre futur jardin ?

Avant même le premier coup de pelleteuse pour les fondations, une étape primordiale se joue pour l’avenir de votre jardin : le décapage de la terre végétale. Il s’agit de retirer la couche superficielle du sol, riche en humus et en nutriments, sur environ 20 à 30 cm d’épaisseur. Beaucoup de maîtres d’ouvrage négligent ce point, pensant que ce n’est « que de la terre ». C’est une erreur qui coûte cher.

La raison est simple : cette terre est une ressource précieuse. Si elle est mélangée aux remblais inertes du terrassement, elle est perdue à jamais. Vous devrez alors, après la construction, faire venir des camions entiers de nouvelle terre pour espérer créer un gazon ou planter des arbustes. Une dépense imprévue et conséquente, car le prix d’achat de terre végétale de qualité oscille entre 30 et 60€ le mètre cube. Pour un jardin de taille moyenne, la facture peut rapidement grimper à plusieurs milliers d’euros.

Exigez donc du constructeur, avant le début du terrassement, que cette terre soit soigneusement mise de côté sur une zone de votre terrain qui ne gênera pas le passage des engins. C’est votre premier acte de pilotage avisé. Il suffit de prévoir une bâche pour la protéger et de s’assurer qu’elle soit stockée dans une zone accessible pour être ré-étalée une fois le gros œuvre terminé. C’est une économie directe et l’assurance d’un jardin fertile sans surcoût.

Comment vérifier le ferraillage des fondations avant le coulage du béton ?

S’il y a une seule et unique visite de chantier que vous ne devez manquer sous aucun prétexte, c’est celle-ci. Juste avant que le béton ne soit coulé dans les tranchées, vous avez une dernière fenêtre de tir pour inspecter ce qui sera le squelette de votre maison : le ferraillage des fondations. Une fois le béton pris, il est trop tard. Toute malfaçon à ce stade est quasiment irréversible et peut avoir des conséquences catastrophiques à long terme.

Le ferraillage est un assemblage de barres d’acier qui arment le béton pour qu’il résiste aux forces de traction. Sans lui, les murs se fissureraient inévitablement. Votre rôle n’est pas de refaire les calculs de l’ingénieur béton, mais d’effectuer un contrôle visuel de bon sens. Le fond de la fouille doit être propre, sans eau ni terre éboulée. Les aciers ne doivent pas reposer directement sur le sol ; ils doivent être surélevés par des cales d’enrobage. Ces petits plots en plastique ou en béton garantissent que le ferraillage sera bien au cœur du béton et non à sa surface, où il rouillerait.

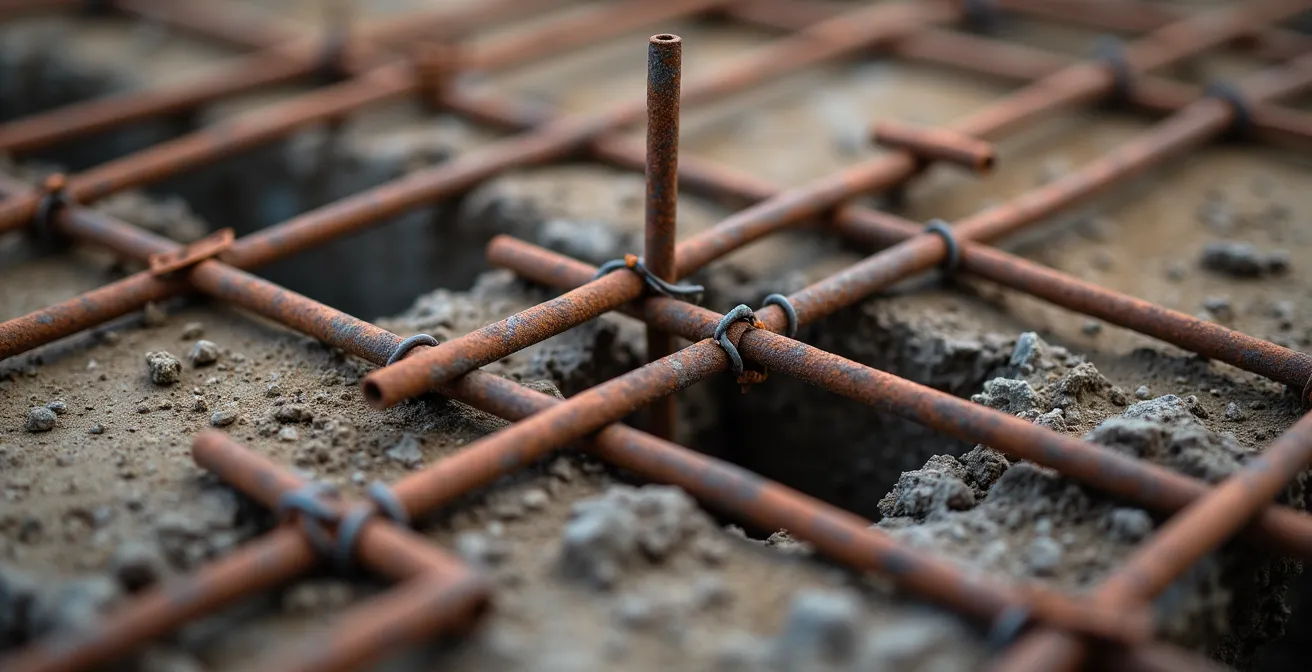

Gros plan sur ferraillage de fondation avec cales et ligatures visibles

N’hésitez pas à prendre de nombreuses photos détaillées. Zoomez sur les intersections, les chaînages verticaux qui montent dans les angles et la présence des cales. Si vous avez le moindre doute, c’est le moment d’investir intelligemment. Un bureau de contrôle technique indépendant peut valider cette étape pour quelques centaines d’euros. C’est un coût dérisoire comparé aux dizaines de milliers d’euros que peut coûter la réparation de fissures structurelles. C’est votre premier point de non-retour, ne le prenez pas à la légère.

Check-list de vérification du ferraillage en 5 points

  1. Propreté du fond de fouille : Vérifier l’absence d’eau stagnante et de terre meuble qui affaibliraient le béton.
  2. Espacement des aciers : S’assurer que l’espacement entre les barres correspond aux plans (généralement 15-20 cm).
  3. Présence des cales d’enrobage : Confirmer que les aciers sont surélevés du sol d’au moins 3 à 5 cm pour être protégés.
  4. Continuité des chaînages : Photographier les angles pour attester que les liaisons entre aciers horizontaux et verticaux sont bien réalisées.
  5. Solidité des ligatures : Pousser légèrement quelques croisements d’aciers pour s’assurer qu’ils sont solidement attachés entre eux.

Clés en main ou hors d’eau hors d’air : quelle formule pour finir les travaux soi-même ?

Le choix entre une maison « clés en main » et une livraison « hors d’eau/hors d’air » (HE/HA) est une décision stratégique majeure. Dans le premier cas, le constructeur s’occupe de tout jusqu’à la remise des clés. Dans le second, il vous livre une coquille étanche (murs, toiture, fenêtres posées) et c’est à vous de réaliser tout le second œuvre : isolation, cloisons, plomberie, électricité, revêtements…

La formule HE/HA est séduisante sur le papier, avec une économie potentielle de 20% à 30% du coût total. Cependant, il faut être très lucide sur ce que cela implique. Il ne s’agit pas de « bricolage du dimanche ». Coordonner les différents artisans (plombier, électricien, plaquiste), gérer les approvisionnements, et surtout, y consacrer un temps considérable sont des prérequis. L’expérience de nombreux autoconstructeurs le montre : il faut souvent compter près de deux années de travaux intenses, souvent les soirs et week-ends, pour achever une maison. C’est un véritable marathon qui met à rude épreuve le budget, le temps et même la vie de famille.

Maison en construction au stade hors d'eau hors d'air avec toiture et menuiseries posées

La formule clés en main, bien que plus onéreuse, vous apporte la tranquillité d’esprit. Le constructeur est votre unique interlocuteur, et il est responsable de la coordination et des délais, le tout encadré par les garanties du CCMI. Avant de vous lancer, analysez froidement vos compétences, votre budget réel, et surtout, le temps que vous êtes prêt à sacrifier.

Comparaison Clés en main vs Hors d’eau/hors d’air
Critère Clés en main Hors d’eau/hors d’air
Coût total 100% du prix 60-70% du prix initial
Temps nécessaire 6-8 mois 12-18 mois total
Compétences requises Aucune Bricolage confirmé
Garanties Totales constructeur Partielles sur gros œuvre
Stress niveau Minimal Élevé
Économie potentielle 0€ 20 000-40 000€

L’erreur de donner le chèque des 5% restants sans avoir levé les réserves

La réception des travaux est un moment chargé d’émotion : vous recevez enfin les clés de votre maison. C’est aussi un acte juridique fondamental. Le jour J, vous allez faire le tour de la maison avec le constructeur et noter sur le procès-verbal de réception tout ce qui n’est pas conforme, abîmé ou manquant. Ce sont les fameuses réserves.

La loi, dans le cadre du CCMI, vous protège avec un puissant levier : la possibilité de consigner le solde du paiement, soit les 5% restants du prix total, jusqu’à la levée complète de toutes les réserves. C’est votre principal moyen de pression pour vous assurer que le constructeur reviendra bien corriger une rayure sur une fenêtre ou remplacer une prise défectueuse. La plus grande erreur serait de céder à la pression ou à l’émotion et de remettre le chèque de 5% le jour même, en échange d’une promesse verbale de « repasser la semaine prochaine ».

Si vous émettez des réserves, vous devez légalement consigner cette somme. Cela ne signifie pas la garder sur votre compte, mais la déposer chez un tiers de confiance (un notaire, un huissier, ou plus simplement à la Caisse des Dépôts et Consignations). Cette procédure est simple et prouve votre bonne foi. Le constructeur sera informé que l’argent est disponible et qu’il lui sera versé dès que les travaux de reprise seront effectués et validés par vous. C’est un mécanisme juste et équilibré qui garantit que chacun tienne ses engagements. N’abandonnez jamais ce droit, c’est votre levier contractuel le plus puissant.

Quand négocier les pénalités de retard pour motiver le constructeur ?

Votre contrat CCMI indique une date de livraison. Si le chantier prend du retard pour des raisons non justifiées (comme des intempéries reconnues), vous avez droit à des pénalités. Il ne s’agit pas d’un « cadeau », mais d’une compensation prévue par la loi. Le montant minimum légal des pénalités de retard dans un CCMI est de 1/3000e du prix de la maison par jour de retard. Pour une maison à 300 000 €, cela représente 100 € par jour.

La question n’est pas de savoir si vous devez les réclamer, mais quand et comment. Attendre la fin du chantier pour envoyer une facture salée peut envenimer la situation. Une approche plus stratégique, digne d’un bon gestionnaire, est d’utiliser ces pénalités comme un levier de négociation en cours de route. Si vous constatez que le retard s’accumule, provoquez une réunion avec le constructeur. Mettez le décompte des pénalités sur la table, non pas comme une menace, mais comme un fait.

Vous pouvez alors proposer un accord mutuellement bénéfique. Un cas concret : un particulier, face à un retard de deux mois, a proposé d’abandonner 50% des pénalités déjà accumulées en échange d’un engagement écrit sur une nouvelle date de livraison ferme et d’une accélération visible des travaux. Le constructeur, motivé par cette perspective, a redéployé ses équipes et la maison a été livrée avec seulement trois semaines de retard supplémentaire. C’est une utilisation intelligente et proactive des pénalités, qui transforme un problème potentiel en solution pour débloquer le chantier.

Pourquoi ignorer l’étude de sol peut fissurer votre extension après 5 ans ?

L’étude de sol, ou étude géotechnique G2, est souvent perçue comme une dépense superflue, surtout quand elle n’est pas rendue obligatoire par la loi (vente de terrain dans une zone à risque argileux). C’est une vision à très court terme. Ignorer la nature de votre sous-sol, c’est comme construire une voiture sans regarder la route : vous allez peut-être avancer un peu, mais l’accident est quasi certain.

Le sol sous votre future maison est vivant. Il peut être argileux et gonfler avec la pluie puis se rétracter avec la sécheresse, ou encore être hétérogène et se tasser de manière inégale. Une étude de sol G2 analyse précisément ces caractéristiques et préconise le type de fondations adaptées : des fondations plus profondes, un drainage spécifique, des micropieux… Faire l’impasse sur cette étude et réaliser des fondations « standard » sur un sol inadapté est la recette garantie pour voir apparaître des fissures structurelles après quelques années. Et la facture pour réparer de tels désordres est astronomique : le coût moyen de réparation des fissures structurelles dues à des fondations inadaptées varie entre 15 000 et 50 000 euros, sans compter la dévalorisation de votre bien.

L’étude de sol est votre meilleure assurance. Elle coûte en moyenne entre 1 500 et 2 000 €, un investissement minime pour sécuriser une construction qui en vaut cent fois plus. De plus, elle devient votre meilleure alliée en cas de sinistre. Face à votre assurance dommages-ouvrage, vous pourrez prouver que les préconisations techniques ont été établies par un professionnel, et il sera facile de vérifier si le constructeur les a bien suivies. C’est un acte d’anticipation fondamental.

Pourquoi l’insertion paysagère est la cause n°1 des refus et comment la corriger ?

Obtenir son permis de construire n’est pas qu’une question de respect des règles de surface ou de hauteur. Un nombre croissant de permis sont refusés pour un motif qui peut paraître subjectif : la mauvaise « insertion paysagère ». Concrètement, l’administration juge que votre projet ne s’intègre pas harmonieusement dans son environnement (bâti et naturel).

Lutter contre cette décision a posteriori est un parcours du combattant. La stratégie gagnante est, encore une fois, l’anticipation. Avant même de finaliser vos plans avec le constructeur, menez votre propre enquête. La première chose à faire est de vous rendre en mairie (ou sur son site internet) pour consulter les permis de construire qui ont été récemment acceptés dans votre secteur. C’est une mine d’or d’informations : vous y découvrirez les matériaux privilégiés (bardage bois, enduit gratté…), les teintes de façades et de toitures acceptées, le style architectural dominant (toit plat, 2 pans…).

Armé de ces informations, vous pourrez orienter les choix de conception avec votre constructeur pour coller aux « codes » locaux. Le volet paysager de votre demande de permis doit être particulièrement soigné. Ne vous contentez pas de plans techniques. Ajoutez-y des arguments :

  • Montrez que les teintes choisies s’harmonisent avec les maisons voisines.
  • Détaillez les essences végétales locales que vous prévoyez de planter.
  • Justifiez le choix des matériaux par leur caractère traditionnel ou leur faible impact visuel.
  • Intégrez une simulation 3D montrant la maison dans son site définitif.

En démontrant que vous avez réfléchi à l’intégration de votre projet, vous transformez une contrainte administrative en une force pour votre dossier.

À retenir

  • Anticipation active : Une étude de sol et une analyse du PLU en amont sont des investissements, pas des coûts.
  • Contrôle ciblé : Concentrez votre énergie sur les points de non-retour, comme le ferraillage des fondations avant le coulage du béton.
  • Le contrat est votre outil : Maîtrisez les leviers du CCMI, notamment la consignation des 5% et les pénalités de retard, pour garantir l’achèvement des travaux.

Comment souscrire une dommages-ouvrage en tant que particulier sans se ruiner ?

L’assurance dommages-ouvrage (DO) est obligatoire, et c’est une protection essentielle. Elle garantit pendant 10 ans le financement rapide des travaux de réparation des malfaçons qui compromettent la solidité de l’ouvrage, sans attendre de déterminer la responsabilité de chaque artisan. Si vous passez par un constructeur en CCMI, il doit vous la fournir. Mais si vous gérez vous-même une partie des travaux (en HE/HA par exemple), c’est à vous de la souscrire. Et les tarifs pour un particulier peuvent être prohibitifs.

La prime, payée en une seule fois, représente souvent entre 2% et 4% du coût de la construction. Mais il est possible de réduire considérablement la note en présentant un dossier solide qui rassure l’assureur. Un dossier bien préparé est perçu comme un risque moindre. Chaque élément que vous ajoutez pour prouver le sérieux de votre démarche peut se traduire par une décote sur votre prime.

La stratégie la plus efficace est de passer par un courtier spécialisé en assurance construction. Il connaît les attentes des compagnies et saura présenter votre dossier sous son meilleur jour. Il mettra en concurrence plusieurs assureurs, ce qui peut, dans certains cas, diviser la prime par deux. Un couple en autoconstruction partielle a ainsi pu obtenir une DO pour 2800€ au lieu des 4500€ initialement proposés, simplement en fournissant un dossier complet avec étude de sol G2, attestations des artisans et planning détaillé. C’est la preuve qu’un maître d’ouvrage organisé et proactif est récompensé.

Voici les principaux facteurs sur lesquels vous pouvez jouer pour faire baisser le prix de votre assurance dommages-ouvrage :

Facteurs influençant le prix de la dommages-ouvrage
Facteur Impact sur le prix Économie potentielle
Présence étude de sol -15% à -20% 200-400€
Contrôle technique -10% à -15% 150-300€
Artisans qualifiés RGE -5% à -10% 100-200€
Courtier spécialisé -20% à -30% 400-600€
Construction traditionnelle Tarif standard 0€

Pour garantir votre sérénité sur le long terme, il est crucial de comprendre comment optimiser le coût de cette assurance indispensable.

En définitive, suivre la construction de sa maison n’est pas une charge mais une opportunité. En adoptant une posture de maître d’ouvrage éclairé, vous ne faites pas que prévenir les problèmes : vous participez activement à la qualité de votre futur foyer. Chaque vérification ciblée, chaque levier de contrat activé à bon escient, chaque anticipation des contraintes, est une pierre ajoutée à l’édifice de votre tranquillité. Le but n’est pas de devenir un expert en bâtiment, mais d’être le partenaire exigeant et respecté de votre constructeur. C’est ainsi que le chemin vers la maison de vos rêves restera une source de satisfaction, et non d’insomnies.

Rédigé par Marc Delorme, Ingénieur Génie Civil et Conducteur de travaux principal, expert en gros œuvre, structure et logistique de chantier depuis 20 ans.
